Elektrownia atomowa w Polsce przestaje być projektem z prezentacji i wchodzi w fazę, w której liczą się już pozwolenia, harmonogram i realne prace terenowe. W tym artykule wyjaśniam, gdzie naprawdę jest inwestycja na Pomorzu, dlaczego państwo stawia na atom obok fotowoltaiki i wiatru, ile to kosztuje oraz co może jeszcze spowolnić cały proces.
Najważniejsze fakty o projekcie na Pomorzu
- Pierwsza polska elektrownia jądrowa ma powstać w lokalizacji Lubiatowo-Kopalino w gminie Choczewo.
- Projekt zakłada 3 reaktory AP1000 o łącznej mocy 3750 MWe.
- Wniosek o zezwolenie na budowę trafił do PAA 31 marca 2026 r., a prace przygotowawcze weszły w kolejny etap 1 lipca 2026 r.
- Start właściwej budowy jest planowany na IV kwartał 2028 r., a pierwszy blok ma ruszyć w 2036 r.
- Wsparcie publiczne dla inwestycji ma wynieść do 60,2 mld zł, a Komisja Europejska zatwierdziła pomoc publiczną w grudniu 2025 r.
- Projekt ma znaczenie nie tylko energetyczne, ale też przemysłowe, bo udział polskich firm ma rosnąć wraz z kolejnymi blokami.

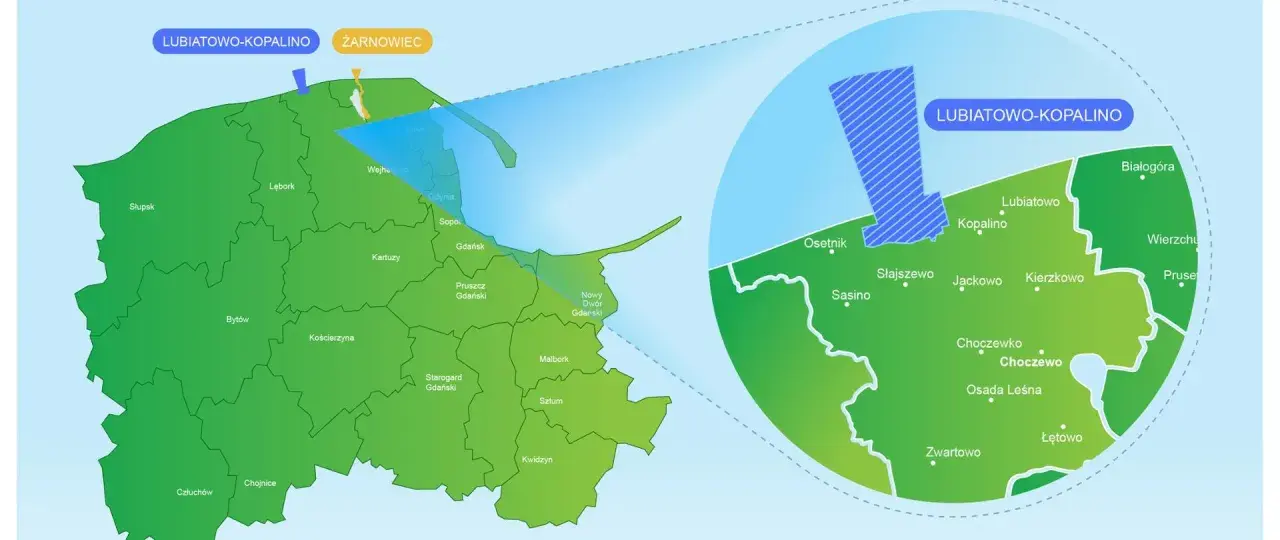

Gdzie dziś naprawdę jest projekt na Pomorzu
Na dziś nie mówimy już o ogólnym zamiarze, tylko o inwestycji, która przeszła do etapu przygotowania placu budowy i procedur administracyjnych. Według Ministerstwa Energii, 31 marca 2026 r. do Prezesa PAA trafił wniosek o zezwolenie na budowę, a 1 lipca 2026 r. PEJ otrzymały pozwolenie na drugi etap prac przygotowawczych obejmujący m.in. niwelację terenu, zaplecze techniczne i przyłącza infrastruktury.
Najkrócej: to jeszcze nie jest moment wylewania fundamentów pod reaktory, ale już nie jest to także projekt wyłącznie biurowy. W praktyce oznacza to wejście w fazę, w której błędy są droższe, a każda decyzja ma bezpośredni wpływ na termin 2028 r. i dalszy harmonogram.
| Element | Stan w 2026 r. | Znaczenie dla inwestycji |
|---|---|---|
| Lokalizacja | Lubiatowo-Kopalino, gmina Choczewo | Tu skupiają się wszystkie główne prace przygotowawcze |
| Technologia | 3 reaktory AP1000 | Sprawdzona konstrukcja generacji III/III+ |
| Moc | 3750 MWe | Duży, stabilny blok mocy dla całego systemu |
| Etap | Prace przygotowawcze i pozwolenia | Właściwa budowa jeszcze się nie rozpoczęła |
| Plan startu budowy | IV kwartał 2028 r. | Wtedy ma zostać wylany pierwszy beton jądrowy |
To ważne rozróżnienie, bo w debacie publicznej często miesza się etap administracyjny z etapem budowlanym. A właśnie od tego rozróżnienia zależy, czy projekt oceniamy rzetelnie, czy tylko emocjonalnie. Teraz warto odpowiedzieć na pytanie, po co Polsce ten atom w systemie, który coraz mocniej opiera się także na OZE.
Dlaczego atom wraca do łask obok fotowoltaiki i wiatru
Ja patrzę na energetykę bez prostego podziału na „albo atom, albo OZE”, bo to fałszywa alternatywa. Fotowoltaika i wiatr są potrzebne, ale są zależne od pogody. Elektrownia jądrowa ma dawać moc, którą da się planować, a nie tylko liczyć na sprzyjający front pogodowy.
W polskich warunkach to szczególnie istotne, bo system elektroenergetyczny musi jednocześnie odchodzić od węgla, utrzymywać bezpieczeństwo dostaw i nie podnosić kosztów energii do poziomu, który uderza w przemysł. Atom nie rozwiązuje wszystkiego, ale dobrze uzupełnia miks: zapewnia energię bazową, odciąża system w godzinach szczytu i zmniejsza presję na import paliw kopalnych.
Technologia AP1000 ma tu dodatkowy plus: to reaktory generacji III/III+ z rozbudowanymi systemami bezpieczeństwa. Mówiąc prościej, projekt opiera się na rozwiązaniach, które mają ograniczać ryzyko i upraszczać reakcję instalacji na sytuacje awaryjne. To nie usuwa wszystkich obaw, ale wyraźnie różni ten typ elektrowni od starszych konstrukcji. I właśnie dlatego harmonogram budowy trzeba czytać razem z kosztami oraz ryzykiem realizacyjnym.
Jak wygląda harmonogram budowy i uruchomienia
Najważniejsza rzecz, którą trzeba tu zapamiętać, jest prosta: obecny oficjalny harmonogram jest już bardziej ostrożny niż dawne, wcześniejsze zapowiedzi. Starsze daty 2033 r. krążyły w przestrzeni publicznej przez lata, ale dziś kluczowy jest plan zakładający start budowy w 2028 r. i uruchomienie pierwszego bloku w 2036 r.
Budowa jednej jednostki ma potrwać około 7 lat, a potem dochodzi jeszcze testowanie i rozruch. To normalne przy projektach jądrowych, bo nie chodzi wyłącznie o postawienie budynku, ale o wieloetapowe sprawdzenie całej instalacji, systemów bezpieczeństwa, chłodzenia, sterowania i współpracy z siecią.
Co oznacza pierwszy beton jądrowy
To nie jest marketingowy slogan, tylko formalny moment rozpoczęcia zasadniczej budowy reaktora. W praktyce znaczy tyle, że kończy się etap przygotowawczy, a zaczyna praca, której nie da się już traktować jako „samego planowania”. Dla inwestora to jeden z najważniejszych kamieni milowych, bo od niego zależy cała dalsza ścieżka terminowa.
Przeczytaj również: Elektrownia Zduńska Wola? Rozwiewamy mity o fotowoltaice!
Jak rozkładają się kolejne etapy
| Rok | Etap | Co to oznacza w praktyce |
|---|---|---|
| 2026 | Wniosek o zezwolenie na budowę i prace przygotowawcze | Projekt wchodzi w bardziej zaawansowaną fazę formalną |
| 2027 | Planowany wniosek o pozwolenie na budowę do wojewody | Bez tego nie ruszą zasadnicze roboty budowlane |
| IV kwartał 2028 | Start budowy | Rozpoczęcie pierwszego betonu jądrowego |
| 2036 | Komercyjna praca bloku 1 | Pierwsza energia z elektrowni trafia do systemu |
| 2037 | Komercyjna praca bloku 2 | Rosnąca moc dostępna dla sieci |
| 2038 | Komercyjna praca bloku 3 | Projekt osiąga pełną planowaną skalę |
Ten harmonogram ma sens tylko wtedy, gdy kolejne decyzje administracyjne nie zaczną się rozjeżdżać z dokumentacją techniczną. I właśnie dlatego następny krok to pieniądze: przy takich inwestycjach finansowanie bywa równie ważne jak sam beton.
Ile ta inwestycja kosztuje i kto ją finansuje
Wokół kosztów atomu łatwo pojawiają się skrajne liczby, ale przy takim projekcie trzeba trzymać się tego, co zostało oficjalnie podane. Najważniejsza konkretna informacja jest taka, że wsparcie publiczne dla pierwszej elektrowni ma wynieść do 60,2 mld zł. Komisja Europejska zatwierdziła pomoc publiczną 9 grudnia 2025 r., co otworzyło drogę do uruchamiania finansowania.
PEJ informuje też, że struktura finansowania projektu zakłada 70 proc. długu, a pozostałą część ma pokryć budżet państwa. Z mojego punktu widzenia to ważne, bo pokazuje, że państwo nie traktuje tego jak jednorazowego wydatku, tylko jak długoterminową inwestycję infrastrukturalną. Taki model nie jest tani na starcie, ale właśnie od niego zależy, czy energia z atomu będzie konkurencyjna w długiej perspektywie.
Warto też spojrzeć szerzej niż tylko na sam koszt budowy. PEJ szacuje, że pierwsza elektrownia na Pomorzu może pokryć zapotrzebowanie na prąd ponad 12 mln gospodarstw domowych, a skala inwestycji jądrowych w Polsce może przełożyć się na wzrost gospodarczy rzędu blisko 1% PKB. Do tego dochodzi udział polskich firm, który przy pierwszym reaktorze może sięgnąć około 40 proc., a przy kolejnych blokach nawet 70 proc. To już nie jest wyłącznie projekt energetyczny, lecz także przemysłowy.
| Obszar | Wartość | Co z tego wynika |
|---|---|---|
| Wsparcie publiczne | Do 60,2 mld zł | Państwo bierze na siebie kluczową część ryzyka inwestycyjnego |
| Finansowanie dłużne | Około 70 proc. | Projekt ma opierać się także na kapitale zewnętrznym |
| Udział polskich firm | Około 40 proc. przy pierwszym reaktorze | Szansa na transfer kompetencji i łańcuch dostaw w kraju |
| Wpływ na gospodarkę | Blisko 1% PKB | To inwestycja o znaczeniu wykraczającym poza energetykę |
Finansowanie wygląda więc jak klasyczny projekt strategiczny: drogi, długofalowy i zależny od stabilności regulacyjnej. A to prowadzi do pytania, co ta elektrownia zmieni w samym systemie energetycznym.
Co zmieni dla systemu, przemysłu i cen energii
Największa zaleta elektrowni jądrowej jest taka, że produkuje energię przewidywalnie. Dla operatora systemu to ogromna różnica, bo łatwiej planować bilans mocy, rezerwy i pracę sieci. W praktyce atom działa jak stabilny filar, na którym można oprzeć resztę miksu, a nie jak źródło, które trzeba stale „gonić” dodatkowymi usługami systemowymi.
Z punktu widzenia przemysłu to również ważne. Fabryki, huty, centra danych i duże zakłady produkcyjne nie chcą tylko taniej energii w ujęciu rocznym. Potrzebują przede wszystkim energii dostępnej wtedy, gdy jej potrzebują. Właśnie dlatego jądrowe źródła mocy często postrzega się nie jako konkurencję dla transformacji, lecz jako jej bezpieczne zaplecze.
To samo dotyczy relacji z OZE. Im więcej fotowoltaiki i wiatru, tym większa potrzeba źródeł, które uzupełnią system w godzinach bez słońca i przy słabym wietrze. Atom nie zastępuje magazynów, sieci ani elastyczności, ale wyraźnie zmniejsza presję na gaz i import energii w krytycznych momentach. I to jest dokładnie ta część układanki, o której najłatwiej zapomnieć, patrząc tylko na pojedynczą elektrownię.
Dla czytelnika Solarnia.pl najważniejszy wniosek jest prosty: rozwój OZE i atomu nie musi się wykluczać. W dobrze zaprojektowanym systemie te technologie pracują razem, tylko każda pełni inną funkcję. Skoro tak, to trzeba uczciwie powiedzieć także o ograniczeniach i ryzykach tego projektu.
Jakie ryzyka mogą jeszcze opóźnić projekt
Wielkie inwestycje jądrowe rzadko psują się przez jeden spektakularny problem. Częściej hamują je małe rzeczy, które się kumulują: uzupełnienia dokumentacji, uzgodnienia środowiskowe, opóźnienia w dostawach, braki kadrowe albo przesunięcia w finansowaniu. W atomie margines błędu jest po prostu mniejszy niż w wielu innych typach energetyki.
Najbardziej realne ryzyka widzę w kilku obszarach:
- procedury administracyjne, bo bez kompletu zezwoleń nie da się wejść w zasadniczą budowę,
- łańcuch dostaw, bo reaktor to nie zwykły obiekt budowlany, tylko projekt wymagający wyspecjalizowanych komponentów i kontroli jakości,
- kompetencje wykonawcze, bo Polska musi równolegle budować własny potencjał firm, które potrafią pracować według norm jądrowych,
- akceptacja społeczna, bo lokalna zgoda i zaufanie do procesu inwestycyjnego są równie ważne jak technologia,
- gospodarka odpadami promieniotwórczymi, która nie znika wraz z uruchomieniem elektrowni i wymaga osobnego, długoterminowego rozwiązania.
Właśnie tutaj widać, że atom nie jest prostą odpowiedzią na wszystkie problemy energetyczne. To narzędzie bardzo mocne, ale też wymagające. Jeśli ktoś mówi o nim wyłącznie w kategoriach „same plusy”, to zwykle pomija połowę obrazu. Uczciwsza ocena polega na tym, żeby widzieć jednocześnie korzyści i koszt opóźnień, bo oba te elementy są realne.
Na co patrzeć w kolejnych miesiącach, żeby ocenić realny postęp
Gdybym miał wskazać kilka sygnałów, które naprawdę pokażą, czy projekt idzie do przodu, patrzyłbym nie na konferencje, tylko na dokumenty i roboty w terenie. Najważniejsze będą: decyzje PAA, pozwolenie wojewody, kolejne etapy przygotowania placu budowy, kontrakty na kluczowe komponenty i tempo rozbudowy lokalnego zaplecza wykonawczego.
- czy PAA wyda zezwolenie na budowę w ramach zakładanego terminu,
- czy procedury wojewody nie zaczną się przesuwać względem harmonogramu,
- czy na placu budowy pojawią się już nie tylko prace przygotowawcze, ale też stała infrastruktura techniczna,
- czy polskie firmy będą faktycznie włączane w kolejne pakiety prac, a nie tylko deklarowane w komunikatach,
- czy finansowanie pozostanie spójne z przyjętym modelem i nie zacznie rozjeżdżać się z realnym tempem inwestycji.
Jeśli te elementy zaczną się domykać zgodnie z planem, wtedy będzie można mówić o projekcie, który rzeczywiście przechodzi z fazy zapowiedzi do fazy budowy. I właśnie to jest dziś najważniejsza odpowiedź na temat elektrowni jądrowej w Polsce: ona już nie istnieje tylko jako idea, ale jeszcze nie weszła w moment, w którym każdy tydzień na placu budowy zaczyna mieć ciężar dla całego systemu energetycznego.
