Elektrownia jądrowa to inwestycja na pokolenia, więc przy takim temacie liczą się nie slogany, lecz technologia, harmonogram i realny wpływ na system energetyczny. W polskim kontekście szczególnie często przewija się marka Westinghouse, bo to właśnie ona odpowiada za technologię AP1000 planowaną w pierwszej dużej elektrowni jądrowej w kraju. Poniżej porządkuję, co ta firma naprawdę wnosi do projektu, jak działa jej rozwiązanie i czego można się spodziewać po inwestycji w Pomeranii.
Najważniejsze fakty, które warto znać od razu
- Westinghouse nie jest operatorem elektrowni, tylko dostawcą technologii jądrowej, paliwa i usług inżynieryjnych.
- W Polsce kluczowy jest AP1000, czyli reaktor wodny ciśnieniowy z pasywnymi systemami bezpieczeństwa.
- Plan zakłada trzy bloki o mocy 1250 MWe każdy, czyli łącznie 3750 MWe.
- Projekt ma znaczenie dla bezpieczeństwa energetycznego i bilansowania systemu, ale nie jest szybkim rozwiązaniem na bieżące problemy rynku energii.
- W 2026 roku inwestycja nadal jest na etapie licencjonowania, przygotowań i pracy nad łańcuchem dostaw.
- To szansa dla polskich firm, ale tylko tych, które przejdą wymagający proces kwalifikacji do sektora jądrowego.
Kim jest Westinghouse i dlaczego ta marka liczy się w energetyce

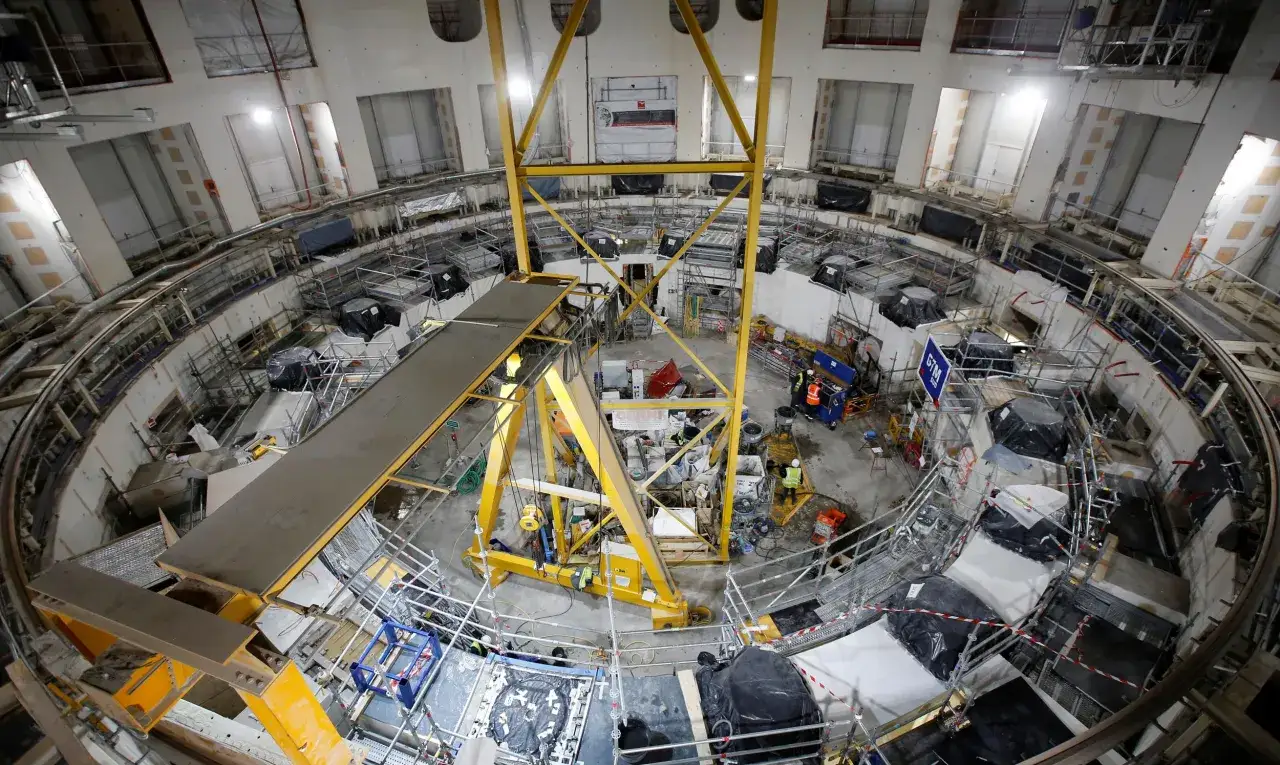

Westinghouse to dziś przede wszystkim globalny dostawca technologii jądrowych, a nie klasyczny właściciel elektrowni. To ważne rozróżnienie, bo w praktyce firma projektuje rozwiązania, dostarcza paliwo, wspiera eksploatację i bierze udział w całym cyklu życia bloku jądrowego. Jej historia sięga 1957 roku, kiedy uruchomiono pierwszy komercyjny reaktor wodny ciśnieniowy w Shippingport w Pensylwanii. Od tamtej pory technologia firmy stała się podstawą około połowy działających na świecie reaktorów jądrowych.
Z mojej perspektywy to właśnie ten dorobek jest tu ważniejszy niż sama marka. Przy elektrowniach jądrowych nie wygrywa najbardziej efektowna obietnica, tylko technologia, która ma za sobą referencje, łańcuch dostaw i realne doświadczenie w budowie oraz serwisie. Właśnie dlatego temat tej firmy wraca przy każdej poważnej rozmowie o nowych blokach jądrowych.
To prowadzi do pytania, co dokładnie odróżnia AP1000 od innych koncepcji i dlaczego akurat on został wybrany dla polskiego projektu.

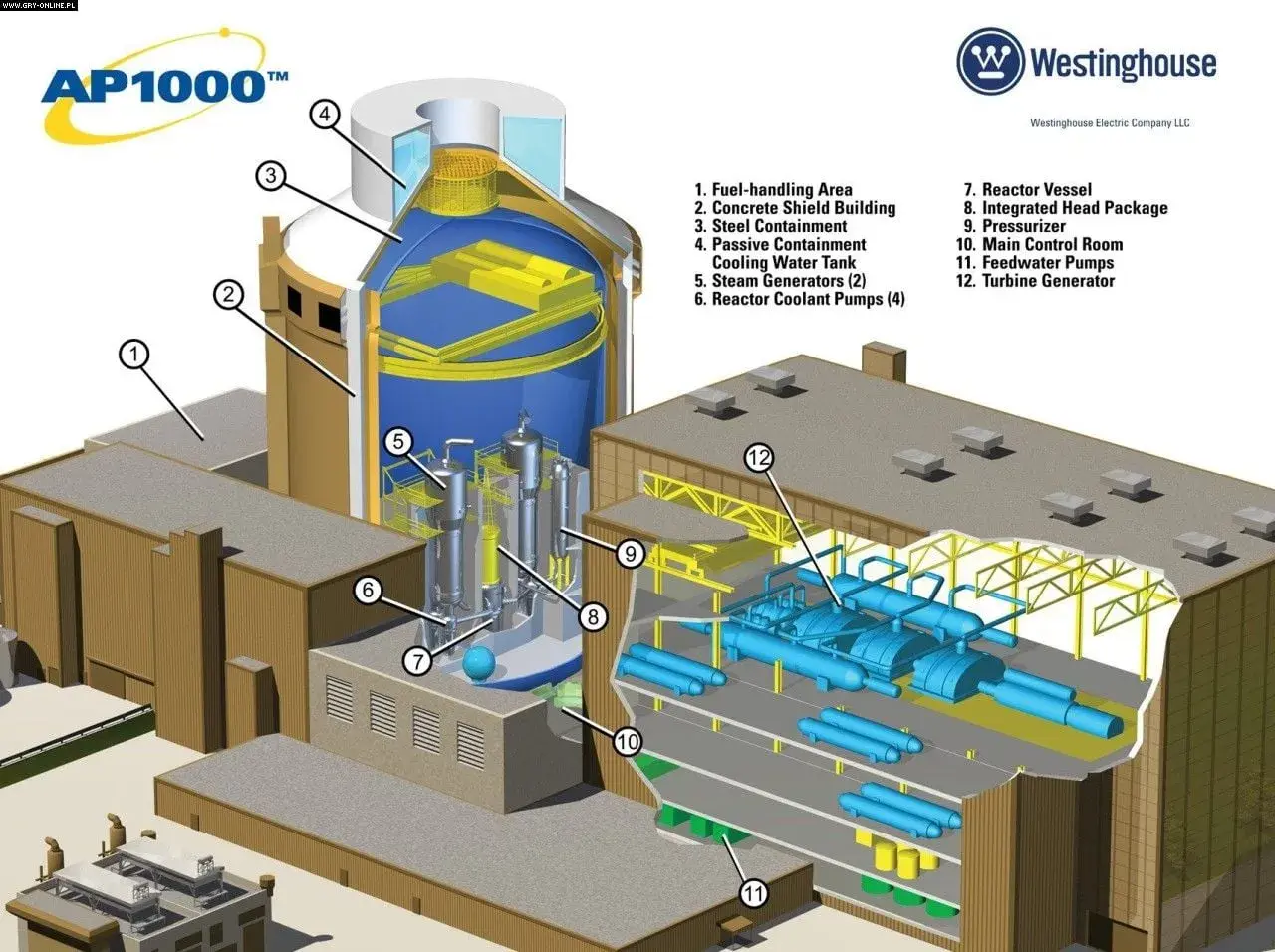

Jak działa AP1000 i co to zmienia w projekcie elektrowni

AP1000 to reaktor wodny ciśnieniowy, czyli taki, w którym woda pracuje jednocześnie jako moderator i czynnik chłodzący. W praktyce oznacza to prostszy, bardziej uporządkowany układ niż w starszych projektach, a przede wszystkim pasywne systemy bezpieczeństwa, które mogą wspierać chłodzenie bez natychmiastowej interwencji człowieka i bez zewnętrznego zasilania.
Firma podkreśla trzy przewagi tego rozwiązania: bezpieczeństwo, konkurencyjność ekonomiczną i sprawniejszą eksploatację. W realnym projekcie najważniejsze są jednak bardziej przyziemne rzeczy: mniejsza liczba elementów, modułowa budowa i krótszy czas montażu poszczególnych części. To nie eliminuje ryzyka inwestycyjnego, ale pomaga je lepiej kontrolować.
| Cecha | Co daje w praktyce | Na co uważać |
|---|---|---|
| Pasywne systemy bezpieczeństwa | Część funkcji działa dzięki grawitacji, naturalnej cyrkulacji i ciśnieniu, a nie wyłącznie dzięki aktywnym pompom. | Nie znosi to potrzeby procedur, nadzoru i przygotowanej infrastruktury awaryjnej. |
| Modułowa konstrukcja | Więcej elementów da się prefabrykować, co poprawia kontrolę jakości i ułatwia logistykę. | Wymaga bardzo precyzyjnego planowania i kwalifikowanych dostawców. |
| Uproszczony projekt | Mniej zaworów, kabli i pomp to mniej punktów potencjalnej awarii oraz prostszy montaż. | Prostszy projekt nie oznacza prostego projektu - budowa i licencjonowanie nadal są złożone. |
| Blok ponad 1 GW | Jedna jednostka może zasilać duży fragment systemu elektroenergetycznego. | Tak duża moc wymaga silnej sieci przesyłowej i dobrego bilansowania systemu. |
Ważny szczegół: sześć bloków AP1000 działa dziś komercyjnie, więc to nie jest technologia eksperymentalna. W energetyce taki fakt ma dużą wagę, bo pokazuje, że mówimy o rozwiązaniu sprawdzonym w praktyce, a nie o projekcie wyłącznie na slajdach. Następny krok to już pytanie, czy taki model pasuje do polskich warunków.
Dlaczego ten projekt jest ważny dla polskiego systemu energetycznego
Dla Polski ten projekt ma sens przede wszystkim jako źródło stabilnej mocy niskoemisyjnej. Fotowoltaika i wiatr są konieczne, ale nie zapewniają ciągłej produkcji przez całą dobę. Elektrownia jądrowa w takim układzie pełni rolę źródła bazowego, które może odciążyć system w okresach niskiej generacji z OZE i ograniczyć zależność od paliw kopalnych.
PEJ szacuje, że pierwsza elektrownia jądrowa w Pomeranii mogłaby pokryć zapotrzebowanie ponad 12 milionów gospodarstw domowych w Polsce. Ta liczba nie oznacza, że każdy dom dostanie osobną porcję energii z jednego bloku, ale dobrze pokazuje skalę projektu. Równocześnie spółka ocenia, że cała fala inwestycji jądrowych może przełożyć się na wzrost gospodarczy rzędu niemal 1% PKB.
Jest też druga strona tej samej monety: atom nie jest rozwiązaniem natychmiastowym ani tanim w budowie. Jeśli ktoś oczekuje szybkiego efektu podobnego do instalacji PV, będzie rozczarowany. Ja traktuję takie inwestycje jako element porządkujący system na dziesięciolecia, a nie jako krótkoterminową odpowiedź na wahania cen energii. Właśnie dlatego harmonogram ma tu większe znaczenie niż sama deklaracja polityczna.
Skoro wiadomo, po co ten projekt jest potrzebny, warto zobaczyć, gdzie dokładnie stoi dziś i co jeszcze musi się wydarzyć, zanim ruszy właściwa budowa.
Na jakim etapie jest dziś polska elektrownia jądrowa
Polska inwestycja jest ulokowana w Lubiatowie-Kopalinie w gminie Choczewo, na Pomorzu. W planie są trzy bloki AP1000 o łącznej mocy 3750 MWe. To skala, która od początku wymaga myślenia o sieci przesyłowej, drogach dojazdowych, logistyce ciężkich komponentów i zapleczu serwisowym, a nie tylko o samym budynku reaktora.
W 2026 roku projekt jest nadal na etapie licencjonowania i prac przygotowawczych. 31 marca 2026 r. złożono wniosek o licencję budowlaną, a równolegle trwa dopracowywanie dokumentacji oraz przygotowanie terenu. Zgodnie z obecnym harmonogramem roboty budowlane mają ruszyć w 2028 roku, pierwszy blok ma wejść do eksploatacji w 2036 roku, drugi w 2037 roku, a trzeci w 2038 roku. To są terminy planowane, więc mogą się przesunąć, ale dobrze pokazują skalę przedsięwzięcia.
| Etap | Co oznacza | Aktualny plan |
|---|---|---|
| Licencja budowlana | Formalna zgoda na rozpoczęcie budowy. | Wniosek został złożony 31 marca 2026 r. |
| Prace przygotowawcze | Badania terenu, geologia, dokumentacja i logistyka. | Trwają i stanowią fundament dalszych decyzji. |
| Start budowy | Początek robót konstrukcyjnych na placu budowy. | Planowany na 2028 r. |
| Rozruch i testy | Weryfikacja systemów przed pracą komercyjną. | Około roku po zakończeniu montażu bloku. |
| Eksploatacja pierwszego bloku | Wejście do pracy komercyjnej. | Plan na 2036 r. |
Warto też pamiętać, że inwestycja tego typu nie stoi w miejscu tylko na papierze. W 2026 roku do procesu kwalifikacyjnego dołączają kolejne polskie firmy, a to pokazuje, że projekt zaczyna coraz mocniej schodzić z poziomu decyzji administracyjnych do poziomu realnego przemysłu. I właśnie tam robi się naprawdę ciekawie.
Co ta inwestycja oznacza dla polskich firm i łańcucha dostaw
To właśnie w łańcuchu dostaw często kryje się realna korzyść gospodarcza. Kolejnych polskich firm nie włącza się do projektu dlatego, że są „z rynku”, tylko dlatego, że przechodzą wymagającą kwalifikację jakościową, techniczną i formalną. W praktyce liczą się certyfikowane procesy spawalnicze, kontrola jakości, konstrukcje stalowe, elektryka, automatyka, logistyka ciężkich ładunków i dokumentacja zgodna z wymaganiami sektora jądrowego.
To nie jest prosty rynek dla każdego podwykonawcy, ale właśnie dlatego wejście do niego bywa wartościowe na lata. Firma, która raz nauczy się pracować według takich standardów, może potem brać udział także w innych projektach energetycznych. Dlatego patrzę na to nie tylko jako na budowę jednego bloku, lecz jako na test dojrzałości całego przemysłu.
- Śledzenie materiałów - każda partia musi być identyfikowalna od dostawy do montażu.
- Badania nieniszczące - spoiny, konstrukcje i komponenty trzeba kontrolować bez ich uszkadzania.
- Zmiana projektu - nawet drobna korekta wymaga pełnej dokumentacji i akceptacji.
- Terminowość - opóźnienie jednego elementu potrafi zatrzymać cały ciąg robót.
- Audytowalność - dostawca musi być gotowy na powtarzalne kontrole i przeglądy jakościowe.
Im wcześniej polskie firmy zrozumieją te reguły, tym większa szansa, że nie skończą jako bierni obserwatorzy, tylko jako faktyczni uczestnicy projektu. A to prowadzi do ostatniego, bardzo praktycznego pytania: na co patrzeć w 2026 roku, żeby nie dać się zwieść samemu rozmiarowi inwestycji?
Co warto śledzić w 2026 roku, żeby ocenić projekt bez złudzeń
Największym błędem przy ocenie takiej inwestycji jest mylenie technologicznej dojrzałości z łatwością wdrożenia. AP1000 ma mocne referencje, ale nadal jest dużą elektrownią jądrową, a więc projektem zależnym od licencji, finansowania, łańcucha dostaw, kadr i akceptacji społecznej. To nie jest rozwiązanie, które można po prostu „dodać” do systemu energetycznego w dwa sezony budowlane.
- Harmonogram licencyjny - jeśli ten element się ślizga, przesuwa się cały projekt.
- Finansowanie - bez stabilnego montażu finansowego duża elektrownia nie ruszy z pełną dynamiką.
- Udział krajowych firm - im większy, tym większy efekt gospodarczy w Polsce.
- Przygotowanie infrastruktury - drogi, sieć i zaplecze techniczne muszą nadążać za budową.
- Kadry - energetyka jądrowa wymaga ludzi, których nie szkoli się z dnia na dzień.
Jeśli te obszary idą do przodu równolegle, projekt naprawdę się zbliża. Jeśli któryś z nich zaczyna odstawać, zwykle właśnie tam pojawia się opóźnienie. Dla czytelnika najważniejsze jest więc nie to, czy sama marka brzmi mocno, lecz czy cały system wokół niej dojrzewa razem z budową.
